O que é decapeamento na mineração e como é feito?

Decapeamento na mineração é a retirada da cobertura da jazida: o topsoil vai para leiras e o estéril para a pilha. Veja etapas, máquinas, normas e custo.

Equipe FX Minas Construtora · 7 de outubro de 2026 · 15 min de leitura

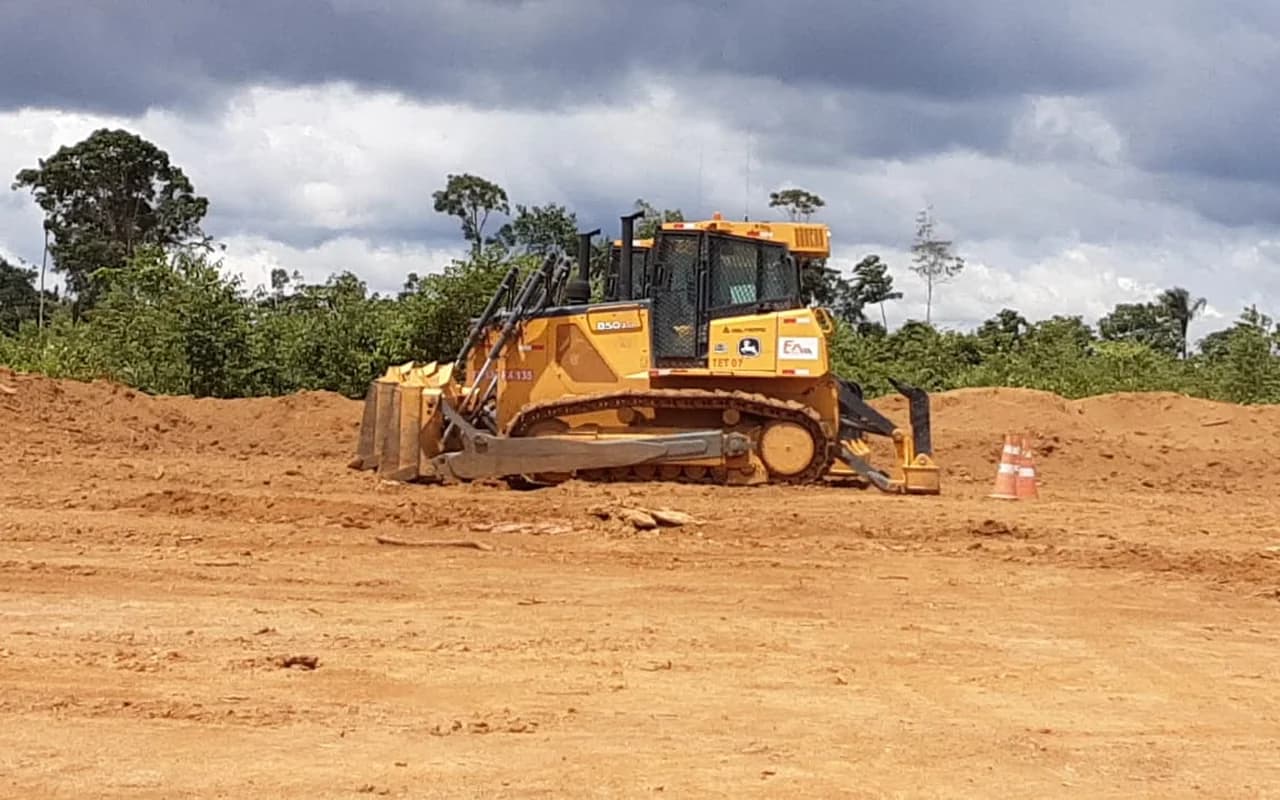

Trator de esteira da FX Minas em área de decapeamento na mineração, com solo vermelho exposto e mata ao fundo
Foto: acervo Grupo FX Minas

Decapeamento na mineração é a retirada da cobertura que fica sobre a jazida para expor o minério. Depois da supressão vegetal, as máquinas removem o solo orgânico, o topsoil, que vai para leiras e volta na recuperação da área, e o estéril de cobertura, que segue para a pilha. Só então a lavra começa.

Se você contrata ou opera uma mina a céu aberto, o decapeamento é a primeira movimentação de terra do projeto e a que mais define o que vem depois: quanto tempo a mina leva para produzir, quanto custa a primeira tonelada e quanto vai custar recuperar a área no fim. Este artigo faz parte do guia sobre movimentação de solo e rocha em mineração e cobre camadas, etapas, máquinas, normas e os erros que só aparecem depois.

O que é decapeamento na mineração e o que sai em cada camada?

É a remoção de tudo o que cobre o minério, camada por camada, cada uma com um destino diferente. A Norma Técnica D7.012 da CETESB, de 2018, define a operação como aquela "pela qual a cobertura superficial da jazida é removida, visando a exposição do minério para extração". Essa cobertura tem nome técnico: capeamento, a camada estéril que recobre a jazida e que precisa sair para a lavra a céu aberto acontecer.

O capeamento sai em três camadas, e misturar duas delas é o erro mais caro do serviço.

CamadaO que éEspessura típicaPara onde vai
VegetaçãoÁrvores, arbustos, raízes grossasNão se aplicaSupressão licenciada, madeira com DOF, galhada triturada
Topsoil (horizonte A)Solo com matéria orgânica, raízes finas e banco de sementes20 a 30 cmLeiras baixas, depois a área em recuperação
Estéril de coberturaSubsolo, argila, saprolito, rocha alteradaDe poucos metros a dezenas de metrosPilha de estéril, cava exaurida ou aterro de obra

A espessura do estéril varia demais de uma jazida para outra. Num depósito de terras raras em argila iônica no sul de Minas Gerais, o estudo de escopo divulgado em 2024 descreve uma camada de solo de 2 metros sobre a zona mineralizada.

E decapagem é a mesma coisa? Na mineração, os dois termos aparecem como sinônimos. Fora dela, decapagem é a limpeza química de metal.

Qual é a diferença entre pré-stripping e decapeamento contínuo?

Pré-stripping é o decapeamento feito antes de a mina produzir, para abrir a primeira frente de minério. Decapeamento contínuo é o que acompanha a lavra depois da partida, sempre algumas bancadas à frente da escavação de minério.

A diferença aparece até no balanço. A interpretação ICPC 18, do Comitê de Pronunciamentos Contábeis, de 2013, diz que na fase de desenvolvimento da mina os custos de remoção de estéril são "usualmente capitalizados como parte do custo depreciável de instalação, desenvolvimento e construção da mina". Na fase de produção, o mesmo material removido traz dois benefícios: minério utilizável agora e acesso a mais minério no futuro.

Três projetos brasileiros com estudos públicos dão a escala:

  1. Ouro no Pará. O estudo de viabilidade de 2022 do projeto Tocantinzinho previu dois anos de lavra de pré-produção, com 17,1 milhões de toneladas movimentadas, parte delas usada como aterro nas obras da planta.
  2. Ouro no Rio Grande do Norte. O estudo de viabilidade de 2023 do projeto Borborema, em Currais Novos, propôs 7,2 milhões de toneladas de pré-stripping, com relação estéril/minério de 3,61 nos três primeiros anos e frota operada por contratada.
  3. Ouro em Goiás. A apresentação de abril de 2024 do projeto Mara Rosa registrou 2.091 mil toneladas de pré-stripping, que deixaram 137 mil toneladas de minério expostas para a partida.

17,1Mt

movimentadas em dois anos de pré-produção, antes da primeira tonelada de ouro, num projeto no Pará.Fonte: G Mining Ventures, estudo de viabilidade do projeto Tocantinzinho, 2022

Por que tanto material antes de produzir? Porque a mina precisa de frente aberta, rampa e praça de carga antes da primeira viagem ao britador.

Como o decapeamento é feito, etapa por etapa?

Em seis etapas, da autorização até a frente de minério liberada para a lavra:

  1. Autorização e supressão. A área só é decapeada depois da supressão vegetal licenciada, com autorização e resgate de fauna e flora concluídos.
  2. Marcação topográfica. Limites da área e cota prevista de cada camada. A NRM-02 exige plantas com os contatos geológicos na cobertura e no minério.
  3. Remoção do topsoil. Trator de esteira, pá carregadeira ou escavadeira raspam a camada orgânica separada do resto. Quando a recuperação pede, os 5 cm de cima saem à parte, porque concentram as sementes.
  4. Leiras de topsoil. Baixas, longe do tráfego e da pilha de estéril, de preferência revegetadas.
  5. Remoção do capeamento estéril. Escavadeira e caminhões levam o subsolo e a rocha alterada para a pilha de estéril.
  6. Limpeza do topo do minério e liberação da frente. A última passada deixa o contato limpo, sem estéril misturado ao minério, e a frente passa para a lavra.

No decapeamento, a gente vê a linha entre topsoil e subsolo na cor e na raiz: o solo escuro e cheio de raiz fina dá lugar a um material mais claro e compacto. Por isso o encarregado acompanha os primeiros passes da máquina e a topografia confere a cota. Um palmo a mais e o topsoil sai misturado com subsolo pobre.

Quais máquinas fazem o decapeamento e quando cada uma compensa?

Quem decide é a distância de transporte e o tipo de material. A apostila de terraplenagem da UFPR, de 2015, e a aula da PUC Goiás resumem a faixa de cada equipamento:

EquipamentoOnde rendeLimite
Trator de esteiraRaspar topsoil, empurrar material em distâncias curtas, abrir praçaVelocidade máxima da ordem de 10 km/h, por isso só em distâncias moderadas
MotoscraperEscavar, carregar, transportar e espalhar no mesmo cicloRende entre 100 e 1.000 m, melhor entre 200 e 500 m; precisa de trator empurrador
Escavadeira hidráulica e caminhõesCapeamento estéril em volume, distâncias longasCaminhão compensa quando a distância torna o motoscraper antieconômico
Pá carregadeiraCarregar topsoil já enleirado, material soltoDepende de caminhão para distância
MotoniveladoraCamada vegetal leve, acabamento de praça e acessoPouca produção em volume

E na mina, qual combinação aparece mais? Escavadeira com caminhão no estéril, que quase sempre vai longe, e trator de esteira no topsoil e nas leiras. A Embrapa, em 2015, cita pá carregadeira e retroescavadeira com caminhões caçamba para levar o topsoil até a área em recuperação.

Pense numa reforma de piso. Antes de quebrar o contrapiso, alguém tira o porcelanato com cuidado, porque ele vai voltar no fim. O topsoil é o porcelanato: sai primeiro, sai inteiro e não pode ir para a caçamba de entulho.

Por que o topsoil fica separado e quanto tempo ele aguenta?

Porque o topsoil carrega o banco de sementes, a matéria orgânica e os microrganismos da área recuperada, e esse estoque perde valor rápido. O Comunicado Técnico 197 da Embrapa, de 2015, afirma que transferir os primeiros 20 a 30 cm da camada superficial para áreas degradadas tem sido eficiente, e que as sementes do Cerrado "geralmente não se mantêm viáveis mais do que um ano no solo em condições de campo".

Daí vêm três regras práticas:

  1. Raspar raso. A dissertação de mestrado de Jakovac, na Unicamp, em 2007, reúne dados de que cerca de 60% das sementes germinadas estavam nos primeiros 2,5 cm de solo e 35% entre 2,5 e 5 cm. Camada mais funda que 30 cm só dilui o que importa.
  2. Estocar pouco. A Embrapa recomenda levar o topsoil direto para a área em recuperação e, quando isso não for possível, estocar por alguns dias até um mês. O estudo de Moraes e colegas na revista CERNE, em 2017, com topsoil de mineração em campos de altitude no sul de Minas, mostrou a viabilidade caindo com o tempo e indicou devolver o material até o quarto mês.
  3. Leira baixa. O Mine Rehabilitation Handbook do Minerals Council of Australia, de 1998, recomenda não guardar topsoil em montes grandes, e sim em leiras de no máximo 1 a 2 metros, revegetadas para manter a vida microbiana do solo.

O que acontece quando a leira vira montanha e fica três anos esperando? O miolo perde oxigênio, as sementes morrem e o material chega à recuperação como terra comum.

O que a lei e as normas exigem no decapeamento?

A obrigação de guardar o topsoil nasce da obrigação de recuperar a área, que está na Constituição. O artigo 225, parágrafo 2º, de 1988, diz que quem explora recursos minerais fica obrigado a recuperar o meio ambiente degradado. O Decreto 97.632, de 1989, transformou isso em documento: o empreendimento de mineração precisa submeter ao órgão ambiental um Plano de Recuperação de Área Degradada, o PRAD, junto com o EIA/RIMA.

As normas de mineração e de segurança detalham o resto:

  1. NRM-01, item 1.5.3.2.1 (Portaria DNPM 237/2001). O projeto técnico da Guia de Utilização descreve as operações de decapeamento e a reabilitação da área.
  2. NRM-02, item 2.1.2. A mina mantém mapas com a localização topográfica dos estoques de solo vegetal e de estéril. O item 2.4.4 manda inspecionar as frentes antes do início dos serviços e depois de chuvas fortes ou prolongadas.
  3. NRM-19, item 19.2.6. A fundação da pilha de estéril é preparada retirando-se a terra vegetal, e taludes e bermas recebem proteção com vegetação.
  4. NR-22, itens 22.7.6 e 22.13.5, na redação de 2024. Vias com largura mínima de duas vezes o maior veículo em pista simples e leiras com metade do diâmetro do maior pneu; material com risco de queda das cristas estabilizado ou removido.
  5. Licenciamento estadual. Em São Paulo, a CETESB D7.012 exige guardar o solo orgânico do decapeamento e priorizar seu uso na recomposição da área.

Quem responde por isso? A mineradora, como titular do direito minerário e da licença. A contratada responde pela execução: topsoil separado, leira no lugar e na altura do projeto, estéril na pilha certa e registro do que foi feito.

Quanto pesa o decapeamento no custo e no cronograma da mina?

Pesa no investimento antes da partida e no custo de produção depois dela. No projeto Tocantinzinho, o estudo de 2022 lista US$ 41 milhões em custos de pré-produção, dentro de um investimento inicial de US$ 458 milhões. A linha inclui outros itens além do decapeamento, mas mostra a ordem de grandeza: algo perto de 9% do investimento.

Depois da partida, o decapeamento continua no custo operacional. O relatório anual de 2024 da Hochschild Mining registra US$ 7,45 milhões em custos de stripping na mina de Mara Rosa, em Goiás, no primeiro ano de produção. E o que move essa conta é a relação estéril/minério: 3,4 toneladas de estéril para cada tonelada de minério ao longo da vida do Tocantinzinho, contra 0,12 no depósito de argila iônica citado no início, onde a camada de solo é fina.

No cronograma, o decapeamento é caminho crítico. Se ele atrasa, a frente de minério não abre e a planta roda abaixo da capacidade.

Decapeamento do solo em obra civil é a mesma coisa?

O princípio é o mesmo, mas o destino do material muda. Em obra rodoviária, o serviço se chama destocamento e limpeza, definido pela especificação DNIT 104/2009-ES como a escavação e remoção dos tocos, raízes e "da camada de solo orgânico, na profundidade necessária até o nível do terreno considerado apto".

Quatro regras da norma também servem na mina:

  1. Em cortes, a camada de 60 cm abaixo do greide projetado fica livre de tocos e raízes.
  2. Em aterros com altura abaixo de 2 metros, a camada superficial com raízes sai; acima de 2 metros, o destocamento pode ser dispensado.
  3. Vegetação com até 15 cm de diâmetro pode ser removida só com trator de esteira.
  4. Em terreno inclinado, o trator trabalha sempre de cima para baixo.

Na rodovia, o solo orgânico sai porque não serve de fundação. Na mineração, ele sai porque é o material mais valioso para fechar a mina, e por isso tem endereço, leira e prazo. É a lógica da terraplenagem dentro da mina, com uma camada a mais de cuidado.

Quais erros de decapeamento só aparecem meses depois?

Os que misturam camadas ou deixam o material parado tempo demais. Cinco aparecem com frequência:

  1. Topsoil misturado com estéril. Some o banco de sementes, e a recuperação passa a depender de insumo comprado.
  2. Leira alta e esquecida. Passa de 2 metros, fica anos parada e vira terra sem vida.
  3. Raspagem na profundidade errada. Funda demais dilui o topsoil; rasa demais deixa matéria orgânica na pilha de estéril.
  4. Contato mal limpo. Estéril que fica sobre o minério vai junto para a usina e baixa o teor; minério que vai junto com o estéril é perda definitiva.
  5. Decapeamento longe demais da lavra. Área decapeada com meses de antecedência fica exposta à chuva, e a erosão leva o solo para a drenagem.

O último é o mais comum na época de chuva. Na operação, a gente aprendeu a decapear só o que a lavra vai pedir nas próximas semanas e a fechar drenagem provisória antes de cada temporada de chuva. Menos área aberta, menos solo perdido e menos lama na praça de carga.

O que fazer com isso na sua operação?

Tratar o decapeamento como a primeira etapa da recuperação da área, não só da lavra. Três decisões concentram o resultado: a profundidade do topsoil, que separa material vivo de terra comum; o prazo e a altura da leira, que decidem se ele ainda vale alguma coisa no fechamento; e o ritmo do decapeamento em relação à lavra, que define quanto solo fica exposto à chuva.

Se você vai contratar, pergunte como a empresa separa o topsoil do estéril em campo, quem confere a cota de cada camada e como registra volume, local e data de cada estoque. Se você opera, olhe as leiras que já existem: altura, idade e cobertura dizem quanto a recuperação vai custar.

Onde a FX Minas entra?

A FX Minas Construtora executa decapeamento e limpeza de solo superficial dentro do contrato de movimentação de solo e rocha, com equipe e frota próprias: remoção do topsoil em camada separada e formação das leiras, escavação, carga e transporte do capeamento estéril até a pilha, e limpeza do contato para liberar a frente de lavra. Perfuração e desmonte, quando o capeamento é rocha, ficam com a mineradora ou com empresa especializada.

Antes do decapeamento, a supressão vegetal prepara a área dentro da autorização ambiental. Em paralelo, a terraplenagem abre acessos, praças e drenagem provisória, e a locação de equipamentos cobre o pico do pré-stripping sem imobilizar frota. Se a sua operação precisa abrir frente nova ou retomar o decapeamento, fale com a engenharia.

Fontes

  1. Constituição da República Federativa do Brasil de 1988, art. 225, §2º (Presidência da República): obrigação de recuperar a área explorada.
  2. Decreto nº 97.632, de 10 de abril de 1989 (Presidência da República): plano de recuperação de área degradada na mineração.
  3. Portaria DNPM nº 237, de 18 de outubro de 2001, Normas Reguladoras de Mineração (texto consolidado): NRM-01, item 1.5.3.2.1.
  4. NRM-02, Lavra a Céu Aberto (DNPM, 2001): itens 2.1.2, 2.3.3 e 2.4.4.
  5. NRM-19, Disposição de Estéril, Rejeitos e Produtos (DNPM, 2001): item 19.2.6.
  6. NR-22, Segurança e Saúde Ocupacional na Mineração, redação da Portaria MTE 225/2024 (Ministério do Trabalho e Emprego): itens 22.7.6, 22.13.4 e 22.13.5.
  7. Norma Técnica D7.012, Mineração por escavação, 2ª edição (CETESB, agosto de 2018): definição de decapeamento (item 4.6) e solo orgânico (item 5).
  8. ICPC 18, Custos de Remoção de Estéril (Stripping) de Mina de Superfície na Fase de Produção (Comitê de Pronunciamentos Contábeis, 2013): itens 1, 2 e 4.
  9. Especificação de serviço DNIT 104/2009-ES, Terraplenagem: serviços preliminares (DNIT/IPR, agosto de 2009): itens 3.3 e 5.3.
  10. Comunicado Técnico 197, Transposição de topsoil para a restauração ecológica no Cerrado (Embrapa, novembro de 2015): camada de 20 a 30 cm, viabilidade das sementes e prazo de estocagem.
  11. Effect of topsoil stockpiling on the viability of seed bank in field phytophysiognomies campos de altitude (Moraes et al., CERNE, 2017): perda de viabilidade com o tempo e devolução até o quarto mês.
  12. O uso do banco de sementes florestal contido no topsoil como estratégia de recuperação de áreas degradadas (Jakovac, dissertação de mestrado, Unicamp, 2007): sementes concentradas nos primeiros centímetros e profundidade de coleta.
  13. Mine Rehabilitation Handbook (Minerals Council of Australia, 1998): topsoil de 100 a 300 mm e leiras de 1 a 2 m.
  14. Introdução à Terraplenagem, TT-401 (UFPR, Departamento de Transportes, 2015): faixa de trabalho de trator de esteira, motoscraper e caminhões.
  15. Terraplanagem: equipamentos, aula 17 (PUC Goiás): distância econômica do motoscraper.
  16. G Mining Ventures Delivers Robust New Feasibility Study at Permitted Tocantinzinho Gold Project (G Mining Ventures, 09/02/2022): 17,1 Mt de pré-produção, relação de 3,4:1 e custos de pré-produção.
  17. Aura Minerals Completes Feasibility Study for the Borborema Project (Aura Minerals, 30/08/2023): 7,2 Mt de pré-stripping e relação de 3,61 nos anos 1 a 3.
  18. Apresentação corporativa (Hochschild Mining, abril de 2024): 2.091 mil toneladas de pré-stripping em Mara Rosa.
  19. Annual Results 2024 (Hochschild Mining, 12/03/2025): custos de stripping em Mara Rosa em 2024.
  20. Caldeira Project Scoping Study (Meteoric Resources, ASX, 08/07/2024): camada de solo de 2 m, relação de 0,12:1 e topsoil recolocado sobre o backfill.

Perguntas frequentes

O que é decapeamento na mineração?

É a operação que remove a cobertura da jazida para expor o minério. Essa cobertura tem três camadas: a vegetação, que sai antes, na supressão; o solo orgânico, chamado de topsoil, que é guardado para a recuperação da área; e o estéril de cobertura, que vai para a pilha de estéril. A CETESB define o decapeamento como a remoção da cobertura superficial da jazida visando a exposição do minério.

Qual é a diferença entre decapeamento e pré-stripping?

Pré-stripping é o decapeamento feito antes de a mina começar a produzir, para abrir a primeira frente de minério. Pela interpretação contábil ICPC 18, esse custo entra no investimento da mina e é depreciado ao longo da produção. Depois da partida, o decapeamento continua junto com a lavra, avançando à frente das bancadas de minério.

Quanto de topsoil se retira no decapeamento?

Em geral, de 20 a 30 centímetros, que é a camada onde ficam a matéria orgânica, as raízes e o banco de sementes. A Embrapa recomenda transferir esses primeiros 20 a 30 cm para a área em recuperação e, se possível, separar os 5 cm de cima, onde está a maior parte das sementes. Raspar mais fundo dilui o topsoil com subsolo pobre.

Por quanto tempo o topsoil pode ficar estocado?

Quanto menos, melhor. A Embrapa recomenda estocar por alguns dias até um mês quando não for possível levar o topsoil direto para a área em recuperação, porque as sementes do Cerrado raramente passam de um ano viáveis no solo. Um estudo publicado na revista CERNE em 2017 indicou devolver o material até o quarto mês de estocagem.

Decapeamento do solo em obra de rodovia é a mesma coisa?

O princípio é o mesmo: tirar a camada orgânica antes de cortar ou aterrar. Em obra rodoviária, o serviço se chama destocamento e limpeza e segue a especificação DNIT 104/2009-ES. A diferença é o destino: na rodovia, o solo orgânico sai porque não serve de fundação; na mineração, ele é guardado porque é o material que vai recompor a área no fechamento.

CompartilharLinkedInWhatsApp

Newsletter

Receba os próximos artigos por e-mail

Mineração, terraplenagem, supressão vegetal e segurança, contados por quem opera. Só quando sai artigo novo.

Ao assinar, você concorda com a Política de Privacidade.

Continue lendo

Leia também
